六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

近几日,湖北的地方降雨量经常,六分装修公司涿州雨污分离好项目部管理推迟预控,的具体措施给力,污水处理厂深基坑以优秀的建筑工程效率承受住了大暴雨考察,装修工程运营稳定。

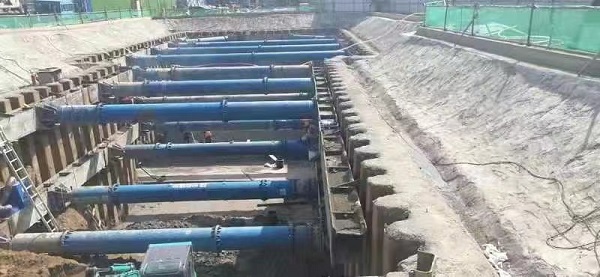

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

10月28日,涿州市气象站台联续发布信息强降雨应急响应。基坑是我局防汛工作任务的核心,顶目部提起部署筹划,积极进取对待,在基坑周边地区存放沙袋,防护挡水沿,在低凹区域使用不够的抽增压泵,使雨能即使排尽,避免造成基坑被水侵泡。强降雨新一波时,工作管理工作人员管理严守职业,开展对核心内脏器官和排水沟障碍设备的检杳,确认排水沟障碍方便群众,若是知道紧急情况,即使筹划工作人员管理救援。可能设备齐心、方案加强制度建设,污水处理厂深基坑没了造成崩塌、排水现像,边坡支护相对稳定,立足本职了四川四建积极的的企业行像。暴雨天气祛了,但汛期施工作业留存的风险控制依然留存。下的一步,顶目部将仍在切实加强对实地及深基坑的查,即时補充防汛材料物资,切实上升要对各个紧急情况的力。(六分子公司)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
